当前位置:卡车网> 资讯 > 政策 > 道路交通 >

两张图了解上半年甘肃公路建设项目新进度

  2016年7月27日,从甘肃交通运输厅官网获悉,甘肃交通运输厅对全省公路2016年度上半年建设项目质量安全进行综合督查通报。公告显示,本次督查主要是对兰州、河西、陇南、陇东四个区52个建设项目的质量安全进行综合督查。

  一、高速及一级公路建设项目工程进展情况

  兰州片区南绕城高速路基桥梁隧道工程进展顺利,但是路面、房建、交安、机电等工程还没有招标,影响整体工程进度,临渭高速部分个别路基标段进度滞后。

  河西片区今年计划交工的白明高速公路、民红一级公路、高台西路军纪念馆出口路3个项目进展较为顺利,六东一级公路(一期)、北仙高速公路(一期)进度相对滞后,其余项目进展较为顺利。

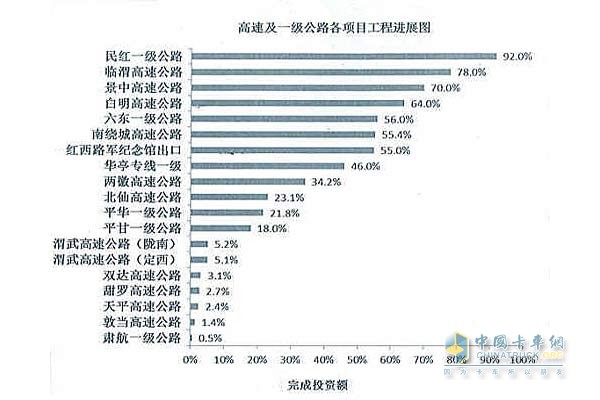

高速及一级公路建设进度图

  陇南片区双达、渭武高速公路监理、施工单位已经完成驻地、梁场、拌合站等临建工作,全面进入施工阶段,渭武高速试验1标烟坡里隧道从2016年春节前停工后,至今末复工。

  陇东片区平凉至天水高速公路、两当至徽县高速公路、甜水堡至罗儿圈沟高速公路、平凉至华亭一级公路四个试验段项目各控制性工程参建单位已完成驻地建设和预制场、拌和站建设,全面进入施工阶段。

  华亭县运煤专线一级公路因资金问题处于半停工状态。

  二、二级公路建设项目工程进展情况

  兰州片区糜滩至三滩二级公路管理混乱、职责不清、自去年省交通质监局督查完毕后未进行施工,进度严重滞后,通榜二级公路进度严重滞后。

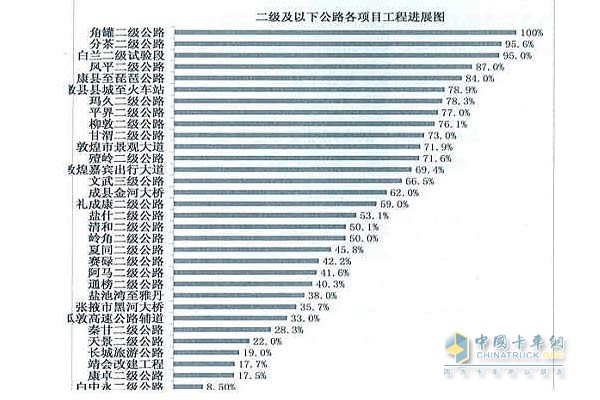

二级及以下公路建设进度图

  河西片区瓜敦高速公路辅道、盐雅二级公路进度相对滞后,其余项目进展顺利。

  陇南片区今年计划交工的殖岭及梅川等四个过境段、岭角、分茶、夏同,玛久、岭角、角罐、康琵项目进展较为顺利,康乐至卓尼公路项目进展滞后。

  陇东片区6567礼县至成县至康县二级公路、6310线秦州至甘谷至武山段二级公路建设项目因受征地拆迁影响,项目进展缓慢,其他项目进展顺利。

  督查结果显示,52个项目中,有11条高速公路(南绕城、景中、临渭、白明、敦当、北仙、双达、渭武、甜罗、两徽、平天)和7条一级公路(酒航、六东、甘平、民红、高台西路军纪念馆出口、平华、华亭运煤专线),累计1483. 32公里。

  29条二级公路(白兰、盐什、清和、兰榆、通榜、天景、靖会、白银至中川至永登、鸣沙山景观大道、敦煌嘉宾出行大道、盐雅、柳敦、瓜敦辅道、嘉峪关市长城旅游 公路、殖岭、岭角、角罐、分茶、玛久、康卓、夏同、赛碌、漳崛县梅川四个过境段、礼成康、徽县火车站、甘麦、秦州至甘谷至武山、平界、凤平)和3条三级公 路(文武、罗五、康琵),累计2204. 56公里,2座独立大桥(张掖黑河大桥、成县金和大桥)。

  本次督查共抽查建设单位18家,代建单位5家,施工单位159家,监理92家,中心试验室33家。督查组在对每个项目督查结束后及时对督查情况进行了反馈。此次督查共提出质量安全问题587个,相关建议和意见364条,要求限期整改落实。

来源:卡车网 作者:Jasmine
扫描分享到微信好友或微信朋友圈
新闻反馈与咨询
推荐阅读
推荐车型更多
相关文章
一周热文
最新视频更多
最新文章更多
